工钛动力发电机组对数据中心运维风险及解决方案分析

访问量:

​近年来,数据中心以几何级数的速度飞速发展,其快速建设为后期电气运维带来了诸多严峻挑战。本文深入剖析这些挑战,并提出了极具针对性的解决方案。

面临的挑战主要涵盖多个关键领域:快建快交模式下电气设备潜藏的安全隐患;电力供应受限引发的供电安全风险;节能减排等政策约束导致的能耗风险;以及电气运维人员业务能力滞后,无法及时匹配工作需求所造成的安全运维风险。

针对上述风险,本文提出构建有效的设计 - 施工 - 测试 - 接维 - 运维闭环策略;建立柴发及备自投设备等后备电源系统的深度维护体制;实施系统优化、合理设备选型以及运行策略优化等措施;并推行全方位、全体系的职工技能提升计划与流程管控方法。通过这些举措,实现有效规避风险,大幅提升供电可靠性的目标,确保数据中心电气系统的稳定、高效运行。

1、数据中心配电系统介绍

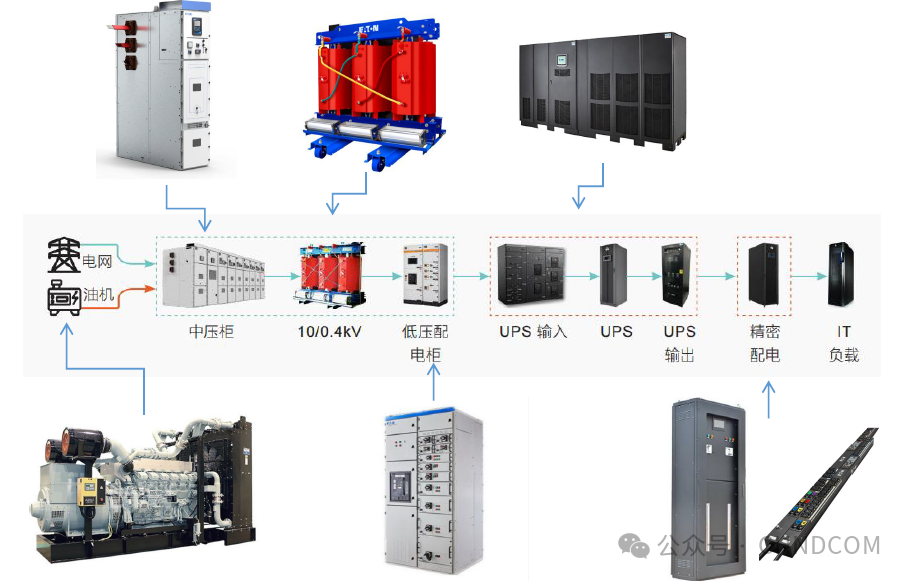

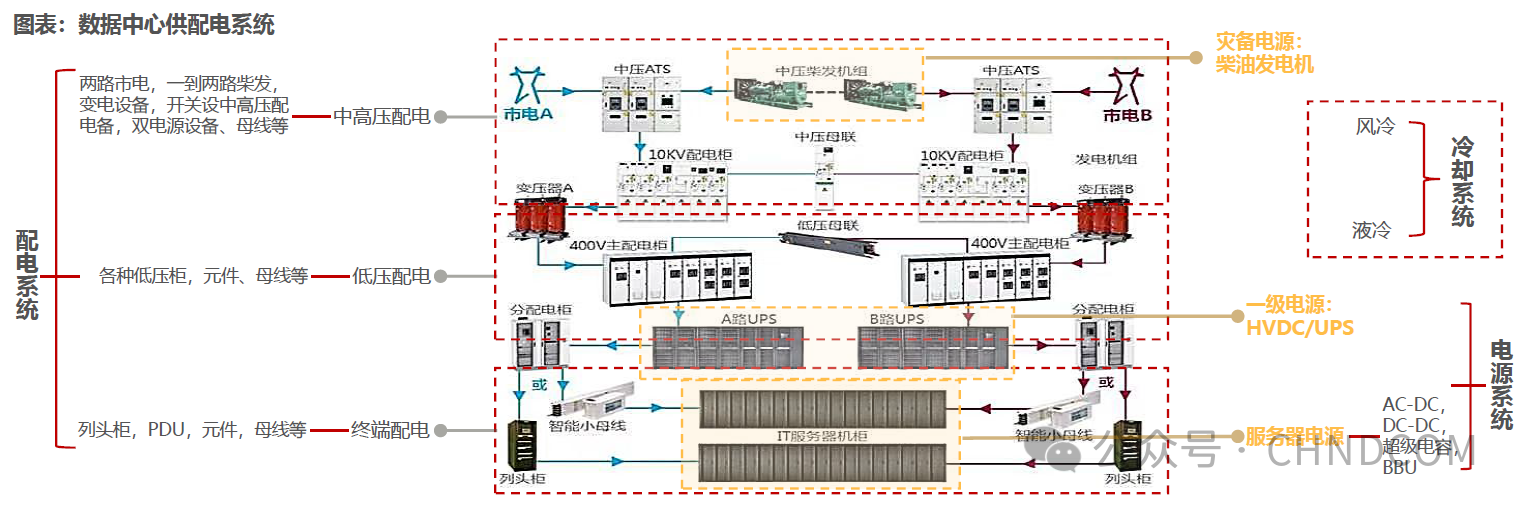

数据中心的供配电系统是保障其稳定运行的关键基础设施,主要由 10kV 开关柜、柴油发电机组、变压器、低压配电柜、UPS(不间断电源)、HVDC(高压直流设备)、电池以及 PDU(电力分配单元)等多个重要电气设备组成,各部分的具体功能和特点如下:

10kV 开关柜:作为数据中心与外部 10kV 电源连接的枢纽,承担着电源接入和分配的重要任务。同时,它还为下端的变压器、高压电机等负载提供可靠的继电保护功能。根据其功能的不同,可细分为进线柜、隔离柜、馈线柜、PT 柜等多种类型。

变压器:其主要作用是将输入的 10kV 高压电转换为适合数据中心用电设备使用的 0.4kV 低压电,满足数据中心内部各类设备的供电需求。

低压开关柜:负责实现 0.4kV 电源的引入和分配,为 UPS、HVDC、ATS(自动转换开关)、冷机、冷却水泵、冷冻水泵以及 IT 负载等重要设备提供电力供应。通常配置有框架式断路器和塑壳式断路器等开关设备,以确保电力分配的安全和可靠。

UPS(不间断电源装置):由整流器、静态开关、逆变器、充放电装置及蓄电池等部件构成的整体系统。其常用的运行方式为在线式,在正常供电情况下,UPS 系统对输入电源进行整流、逆变等处理后为末端设备供电。当市电供电中断时,系统会迅速切换为电池放电模式,逆变器将蓄电池中的直流电转换为交流电,继续为末端设备提供连续的电力供应,保证设备在一定时间内正常运行。

HVDC(高压直流设备):该系统主要由整流部分和电池组成,末端负载采用 240V 直流电源进行供电。在日常运行过程中,整流部分输出浮充电压,一方面为电池充电,另一方面为末端负载提供电力。当市电供电中断时,系统自动切换为电池放电模式,维持末端设备的连续供电,确保数据中心的稳定运行。

PDU(电力分配单元):主要用于实现机柜内的电源分配,根据不同的执行标准,存在国标、欧标等多种规格的接口,以满足不同设备的用电需求。

电能仪表与监控系统:电能仪表不仅能够精确测量电能数据,还可以与后端的 BMS(建筑设备管理系统)进行通信。BMS 系统则实时监测整个供配电系统的运行状态,通过可编程的报警策略,能够及时发现系统中出现的异常和故障情况,并采取相应的措施进行处理,保障供配电系统的安全运行。

工钛动力柴油发电机组:作为数据中心的应急电源,在市电长时间中断的情况下,工钛动力为数据中心提供备用电力,确保数据中心的持续运行。为了保证其可靠性,运维人员需要定期对发电机组进行测试和维护,及时发现并解决潜在的问题。

数据中心的供配电系统各组成部分相互协作,共同为数据中心的稳定运行提供可靠的电力保障。

编辑搜图

请点击输入图片描述(最多18字)

2、数据中心电气运维的主要挑战

数据中心作为现代信息技术不可或缺的关键基础设施,肩负着海量数据的处理与存储重任。鉴于其在信息技术领域的核心地位,对供电可靠性有着极高的要求。任何供电异常都可能导致数据丢失、业务中断等严重后果。


2.1 电气设备在快建快交节奏下滋生的隐患问题
近年来,数据中心呈现出井喷式的建设发展态势。在特定阶段,其设计、建设以及测试工作呈现出快速化、模块化、定制化以及可复制化的显著特征。建设周期的大幅压缩,以及测试交付时间的极度紧张,无疑给后期的运维工作埋下了诸多隐患。例如,密集母线安装工艺若存在不当之处,或者UPS、HVDC等电力电子设备在成品保护方面存在不足,都极有可能在后期运维阶段引发故障,影响数据中心的正常运行。

2.2 电力供应限制导致的供电安全风险
数据中心的分布往往受到网络资源以及地方政策的引导,在许多地区,尤其是一线城市周边,集中式建设的现象较为普遍。作为电力消耗的大户,数据中心的集中建设必然会给当地电网带来较大的运行压力。特别是在近期,由于燃煤供应紧张、煤改电等因素导致电力缺口增大,数据中心常常面临各种突发的限电情况。这些情况会使得原本设计的冗余供电系统的冗余度降低,甚至失去冗余功能,从而显著提高了数据中心安全生产的风险。

2.3 节能减排等政策约束催生的能耗风险
根据全球数据统计显示,数据中心的电力消耗总量在全球电力总消耗量中占据了8%的比例。随着近年来数据中心数量的大幅增长,其能耗也在不断攀升。在数据中心行业,PUE(Power Usage Effectiveness,电源使用效率)作为衡量数据中心节能水平的重要指标,其计算公式为PUE = 机房总耗电量/IT总耗电量。PUE值越趋近于“1”,表明数据中心的节能效果越好。当前,“节能减排”以及“双碳”工作已成为国家重点推进的工作内容,也是社会各界广泛关注的焦点。这无疑对数据中心的运维工作提出了安全与能耗的双重严格要求。目前,数据中心的PUE指标正面临着进一步压缩的压力。如何在确保安全生产的前提下,充分运用成熟且有效的节能措施来降低能耗,已成为数据中心运维工作中亟待解决的重要挑战。

2.4 电气运维人员业务能力滞后引发的安全运维风险
在过去几年中,数据中心的供电架构在传统2N架构的基础上,衍生出了2N+C、DR、RR等更为复杂的架构形式。同时,备自投逻辑以及运行容量管理也变得日益复杂。模块化UPS、HVDC以及10kV UPS等新型设备的不断涌现,进一步增加了设备的复杂程度,对运维人员的技术能力提出了更高的要求。

在电力系统的运行与维护过程中,运维人员的技能水平至关重要。如果运维人员技能不足,将对数据中心的稳定运行构成潜在威胁。一名合格的数据中心电气运维人员需要具备丰富的实践经验和扎实的实操技能,能够对电力系统的运行状态进行实时、精准的监测,并迅速做出准确的故障判断。同时,还需具备及时发现问题、深入分析问题以及高效解决问题的能力;熟悉各类电气设备的维护方法和技巧,能够熟练地进行设备的定期检查、维修和更换;具备有效的容量管理思路,对设备运行状态保持高度敏感,确保不触及安全运维的限制线。

然而,由于数据中心的快速发展,相关专业人才的缺口较大,尤其是具备专业技术能力且能够与工作需求相匹配的人员严重不足。这就导致当前运维人员在面对运行和故障场景时,应对能力明显欠缺,进而增加了供电安全风险。

编辑搜图

请点击输入图片描述(最多18字)

3、解决数据中心电气运维挑战的具体方案

以下是为你润色后的内容,语言表达更加流畅、专业,逻辑结构也更为清晰,突出了重点内容:

3.1 建立有效的设计-施工-测试-接维-运维闭环策略
鉴于数据中心在快速建设与交付的模式下,后期运维面临着巨大压力,为有效应对这一状况,特建立并完善设计-施工-测试-接维-运维的全流程反馈闭环策略。该策略各环节逐级递进,实现了全流程的无缝覆盖,且后端对接人员能够清晰追溯前端各阶段的对接人员,确保责任明确,沟通顺畅。具体内容如下:
1. 设计-施工闭环流程:设计项目负责人需全程深度参与一线施工建设,与工程负责人进行全面且紧密的对接。对于重点施工细节,要从设计规范和运行安全的双重角度进行严格把控。同时,积极且全面地接受工程负责人提出的优化建议反馈,对每一个问题项都进行细致对齐并及时消缺,确保施工与设计的高度契合。
2. 设计/施工-测试闭环流程:设计负责人、工程负责人需直接与测试负责人进行面对面沟通,三方共同对一次部分测试、二次部分及逻辑测试的各个细节进行全面对齐。特别要对设计重点关注项和施工难点项进行重点沟通,并加强测试力度。一旦发现测试中存在问题项,要迅速且准确地对齐问题根源,全面彻底地消除缺陷,保证测试结果的准确性和可靠性。
3. 设计/施工/测试-接维闭环流程:设计负责人、工程负责人、测试负责人直接与接维负责人进行对接。接维负责人需全面、细致地核对设计细节,包括但不限于路由、参数、定值、标志标识等方面;严格检查施工质量,涵盖设备安装、电缆压接、母线安装等各个环节;认真核实测试质量,如查看逻辑测试动作结果、核实满载压测温升情况、查验满载温升参数情况等。设计、工程及测试负责人需全面接受接维负责人提出的意见,对每一项意见进行逐项补充或消缺处理。同时,将这些经验作为后期项目的宝贵参考,有效降低投产后的运维风险。
4. 设计/施工/测试/接维-运维闭环流程:运维方作为数据中心生命周期中陪伴时间最长的一方,也是保障安全生产的最后一道防线,可直接与前四方中的任何一方进行对接。该闭环策略采用定期制,运维方在运维过程中发现的问题项和优化项,可直接反馈给前四方。前四方则负责对后期项目进行整改,并重点关注同类问题,通过这种方式不断提高数据中心整体的供电可靠性。

3.2 建立柴发及备自投设备等后备电源系统的深度维护体制
为有效应对限电给数据中心供电带来的风险,必须高度关注备自投设备及柴发电源等后备电源措施的可用性。特别是在限电场景,以及夏季、冬季极端气温下的用电高峰来临之前,应及时启用后备电源系统深度维护体制。在日常预防性维护(PPM)的基础上,进一步强化以下措施:
1. 将柴发空载测试周期缩短至每两周一次,确保柴油发电机的基本性能处于良好状态。
2. 把柴发假负载测试周期提高至每月一次,更全面地检验柴油发电机在带载情况下的运行能力。
3. 在柴发空载测试阶段,同步完成柴发并机测试,提高柴油发电机并联运行的稳定性和可靠性。
4. 在柴发空载测试阶段,同步对柴发油路系统、百叶系统进行功能测试,确保这些关键系统的正常运行。
5. 在冬季低温环境下,将柴油结蜡问题作为重点关注项,纳入每日夜间温度低点的巡检内容,及时发现并处理潜在问题。
6. 对于备自投逻辑执行装置,将自动或可用指示作为每次巡检的必查项目,每次巡检都要留存照片,并由工程师进行复核。检查范围包括但不限于充放电指示灯、备自投装置投入及模式转换开关等关键部件。

3.3 系统优化、设备选型、运行策略合理化等措施
为了有效规避能耗风险,降低数据中心的PUE值,同时避免因能耗问题引发的用电安全风险,应持续不断地实施系统优化、设备选型及运行策略合理化等措施。数据中心的能耗是由多种因素共同导致的,其中包括IT设备、制冷系统、供配电系统损耗以及其他辅助用电等。供配电系统损耗约占数据中心总能耗的3%,通过合理优化,可实现节能降耗的目标。具体措施如下:
1. 系统架构优化:IT配电架构采用市电+UPS(HVDC)的架构模式,充分利用市电直供的优势,有效降低IT配电系统的损耗。相较于传统双路UPS系统供电,采用1路市电+1路UPS(HVDC)供电系统的效率可使系统整体效率提升约2%,显著提高了能源利用效率。
2. 设备选型:
   - 变压器的有功损耗主要由空载损耗(铁损)和负载损耗(铜损)构成。空载损耗主要源于变压器铁芯工作时的磁滞损耗和涡流损耗,负载损耗则是由变压器内部线圈绕阻引起的,且与负载大小密切相关。根据《GB20052-2020电力变压器能效限定值及能效等级》和《JB-T3837-2016变压器类产品标准型号编制方法》,在变压器选型时,SCB13系列变压器相较于SCB11系列变压器,节能效果更为显著。以10kV 2500kVA变压器为例,SCB13系列变压器的空载损耗可降低约20%,负载损耗可降低约10%,因此应优先选择节能效果更优的变压器系列。
   - 高压直流系统(HVDC)主要由交流配电单元、直流配电单元、整流模块、电池单元及监测单元等组成。HVDC设备系统效率高达96%以上,与传统的UPS设备相比,减少了一个DC/AC逆变器,有效降低了配电环节中交直流间转换的电能损耗,大幅提升了供电系统的效率。此外,高压直流模块具备智能休眠功能,可实现热插拔,既有利于节能,又便于设备维护。在服务器电源模块电压支持的前提下,HVDC可作为优选设备。
   - 数据中心的UPS建议选用节能型模块化高频机,其输入功率因数≥0.99,谐波含量≤3%,并具备模块休眠功能。该功能可根据UPS末端负载大小及设定的策略,精确计算出需要工作的功率模块或UPS数量,从而提高系统效率。在市电较为稳定的地区,动力侧UPS应优先选择具备ECO工作模式的UPS。这种UPS在日常工作时处于旁路运行状态,当旁路电压、频率超出一定范围时,才会切换至整流-逆变的工作模式。采用ECO模式的UPS比传统工作模式的UPS可降低约3%的损耗,节能效果显著。
3. 建立能耗监测系统:通过对数据中心的能耗进行实时监控和深入数据分析,能够及时准确地了解能耗的分布情况和影响因素,发现潜在的能耗问题。这不仅为节能措施的制定提供了科学依据,还能持续优化和改进能耗管理,同时为运行模式的调整提供有力的理论分析支持。
4. 制定合理的运行策略:除了根据环境温度变化及时优化常规冷源侧模式,降低制冷用电外,还应同步关注以下措施:
   - 合理优化柴发水套加热系统的运行模式,在保障安全的前提下实现节能降耗。每台柴油发电机配置的柴发水套加热系统功率约为10KW,主要用于对发动机内的冷却液及机油进行预热和恒温,以确保柴油发电机能够正常启动。可根据柴发室内温度的变化,合理控制柴发电加热的启停。例如,当柴发室内温度小于15℃时,开启柴发电加热系统电源;当柴发室内温度大于15℃时,关闭电加热电源。同时,实现冷却液温度自动控制电加热的投入与退出。在北京地区的各数据中心,通过这种方式,柴发基本可在保障安全启动的情况下,实现有效的节能。
   - 合理规划数据中心照明系统的运行模式。在灯具选型方面,可选用节能型LED灯具及室外太阳能灯具,有效降低设备能耗。在区域无人时,及时关闭照明或适当减少照明亮度。建立智能照明系统,可根据实际需求灵活调整数据中心内的照明,实现节能目标。

3.4 全方位、全体系职工技能提升及流程管控方法
1. 人员能力全方位培养:针对当前电气运维人员能力不足的问题,数据中心采取了一系列切实有效的措施来提升人员能力。
   - 提供专业的培训课程和认证考试,鼓励电气运维人员不断学习和提升自己的知识与技能水平。培训及认证采用分级管理方式,使操作证的管理更加合理、规范,确保运维人员的操作能力能够高效配合,满足工作需求。
   - 引入各个设备厂家的专业人员,一方面为现场设备级故障提供应急支持,另一方面作为运维群组的宝贵培训资源。通过这种方式,实现运维人员与设备技术人员的有效融合,增加了从设备维度进行运维安全管理的视角,进一步提升了运维的安全性和专业性。
2. 全体系流程制度的建立:建立完善的数据中心电气运维流程制度是一项至关重要的任务,通过制度的完善来弥补人员能力的不足。具体的基本流程及制度如下:
   - 建立应急预案(EOP):针对可能出现的各种电气故障,制定详细、科学的应急预案,确保在故障发生时能够迅速、有效地应对,最大限度地减少损失。
   - 建立标准操作规范(SOP):制定明确、清晰的电气运维操作标准,涵盖设备检查、操作、维护、更换等各个步骤,为运维人员提供明确的操作指导,确保所有操作的规范性和一致性。
   - 建立设备维护制度(MOP):制定科学合理的设备定期检查计划和设备维护标准,对数据中心内的所有电气设备进行全面、细致的检查和维护,确保设备始终处于良好的运行状态。
   - 建立人员培训制度:制定详细的人员培训计划和项目,包括设备原理、逻辑架构、操作流程等内容。定期对运维人员进行系统培训,不断提升人员的技术水平和业务能力。
   - 建立变更管控制度:制定严格的操作审批制度,实行双重化操作复核,有效降低误操作风险,确保运维操作的安全性和可靠性。
   - 建立区域事件管控制度:针对数据中心集中化布局的特点,为有效应对区域事件,要求运维人员具备区域事件管控能力及技术支持能力,确保在面对区域事件时能够迅速响应,妥善处理。

通过以上制度的建立和完善,有效弥补了人员能力的不足,显著降低了因人员能力问题造成的安全运维风险,为数据中心的稳定运行提供了坚实的制度保障。

编辑搜图

请点击输入图片描述(最多18字)

4、数据中心电力的维护建议

在数据中心的电力保障体系中,工钛动力柴油发电机组扮演着至关重要的角色,作为应急电源,其可靠运行直接关系到数据中心在市电中断时的持续供电能力。为确保工钛动力柴油发电机组的稳定运行,以下是一些针对性的维护建议。

首先,应提高空载测试频率。将工钛动力柴油发电机组的空载测试周期缩短至双周一次,在测试过程中,仔细检查机组的启动性能、运行稳定性以及各项仪表的指示是否正常。同时,在空载测试阶段同步完成并机测试,确保多台机组并联运行时的协调性和稳定性。

其次,增加假负载测试次数。把假负载测试周期提升至每月一次,通过模拟实际负载情况,全面评估机组的带载能力、电压稳定性和频率稳定性。这样可以及时发现潜在问题,如功率输出不足、电压波动过大等。

再者,注重关键系统的功能测试。在空载测试时,同步对柴油发电机组的油路系统、百叶系统进行功能测试,确保油路畅通无阻,百叶系统能够根据机组运行温度自动调节,保证良好的散热效果。

另外,在冬季低温环境下,要特别关注柴油结蜡问题。将其纳入每日夜间温度低点的巡检重点项目,确保柴油的流动性,避免因柴油结蜡导致机组无法正常启动。

最后,建立详细的维护记录档案。每次对工钛动力柴油发电机组进行维护、测试后,都要详细记录相关数据和发现的问题,以便于对机组的运行状况进行长期跟踪和分析,及时调整维护策略。通过以上维护措施,可有效提高工钛动力柴油发电机组的可靠性和稳定性,为数据中心的电力供应提供坚实保障。
